欧美人成网站_欧美精品综合_欧美a级成人淫片免费看_成人性大片免费观看网站_99影视在线视频免费观看_日本午夜大片免费观看视频

您好,歡迎訪問江蘇華電高空工程有限公司官網!專業從事水塔拆除,人工拆除水塔,水塔爆破,高空拆除公司等工程。

專業提供水塔拆除等施工與建設

具有合格完善的企業管理、技術創新施工服務團隊

全國咨詢熱線:

15905100158

您所在的位置: 首頁>>工程展示>>煙囪拆除公司專業 高效 更安全 >> 正文瀏覽
正文詳情

拆除煙囪-是我公司拿手活專業又安全

發布日期:2023-06-14    人氣: 29560    欄目:煙囪拆除公司專業 高效 更安全

拆除煙囪-是我公司拿手活專業又安全

拆除煙囪-是我公司拿手活專業又安全

以倡導“誠以待人、信以立世”的運營服務理念,營造與客戶互信互利的綠色環境;堅持以客戶需求為中心的服務理念,以“快的速度和好的服務”,讓廣大的消費者“修得放心,用得舒心”。施工安全是拆除煙囪工程順利進行的前提,在施工過程中認真貫徹“預防為主”的方針,同時體現了施工隊伍的專業技術和企業的正規化,拆除煙囪施工人員根據施工現場特殊環境和文明施工管理條例;

廢棄磚煙囪人工拆除要注意的事項

拆除煙囪的人工操作是最原始、最常用的施工方法,是依靠手工,加上一些簡單的工具(如鋼釬、鐵錘、風鉆、手扳葫蘆、鋼絲繩等),施工人員必須親自到拆除點進行人工拆除,勞動強度大,受天氣影響大,拆除速度慢,那么廢棄磚煙囪人工拆除要注意的事項是什么。

廢棄磚煙囪人工拆除要注意的事項

1,在拆除煙囪作業中,按照安全產出的政策,貫徹防護,謀求技術的合理性和經濟性,制定本準則。

2,安全技術上的努力及其必要的資材設備,有必要納入工程的施工組織設計中。

3,單位施工人員負責工程高位作業安全技術,建立相應的責任制。施工前,應當進行安全技術教學和更低水平的指導,實施所有安全技術方法和人身保護用品,否則不得施工。

4,安全標志,物品,表面,電氣設備以及各種設備,在施工前需要進行檢查,并在確認沒有缺口的情況下開始使用。

5,拆除煙囪作業人員和設置拆除煙囪作業安全設備的人員,必須通過技術培訓吸引,必須有資格上班,按時進行體格檢查。

6,在施工中,對于拆除煙囪作業的安全設備,發現缺點和時,有必要迅速采取措施,在面臨自身危險時,有必要相繼進行作業。

拆除廢棄煙囪要消除安全隱患

據了解,這根高約50米的煙囪存在了近20年,是此前泰鑫冶煉廠遺留下來的。隨著時間的推移,這根煙囪已停用廢棄無人維護,存有嚴重的安全隱患,每到刮風下雨,附近居民要繞道而行,困擾周圍居民多年。

為排除安全隱患,保證人民生命財產安全,推進文明鄉鎮創建工作,大市鎮政府決定拆除該煙囪。拆除現場,工作人員設置警戒線攔截來往行人和車輛,勸離無關人員,組織施工隊對該處廢棄的煙囪進行解體、破拆。拆除結束后,工作人員立即進行了隱患排查,清理現場,做好拆除善后工作。

拆除煙囪應該如何拆除才安全

一般煙囪在人工拆除時要本著“安全第一”原則,先確認安全后才能進行拆除作業。自上而下拆除。操作平臺隨著人工的拆除而往下一層一層的拆,保障施工的安全,避免安全事故的發生。那么,拆除煙囪應該如何拆除才安全。

拆除煙囪應該如何拆除才安全

這是最重要的一點安全第一

拆除的順序:施工區域維護結構、防護棚及拆除用的操作二平臺等、小型機械配合人工從上往下拆除構筑物。同時平臺隨構筑物的拆除哦拆除、人工進行渣土的倒運及清理外運施工,后期的大型機械配合人工施工、渣土清理、現場平整及竣工清理。

在所有拆除偶記清理渣土當中,必須堅持灑水降塵等有效的環保措施。渣土的清理外運采取流水作業方式。

每一步都必須謹慎,還要保護好周圍措施,配合業主,順利拆除完煙囪

首先華電精英進入現場需要做如下準備:

1、施工人員進現場首先將登高的爬梯逐個檢查。

2、由于煙囪在施工期間不能停產,處于不停產狀態下施工。

3、本公司采用不停產不用腳手架的方式施工。

4、首先將磚拆除煙囪上外直徑為基礎,制作安裝包箍型支架箍二道。

5、在包箍上分九十公分間距焊接固定角鐵扣環。

6、制作三角支撐長80公分,其中一端勾拽在角鐵扣環內,四周撐好。

7、用40×400×2000規格的木板在三角支撐上輔平,用繩索固定。

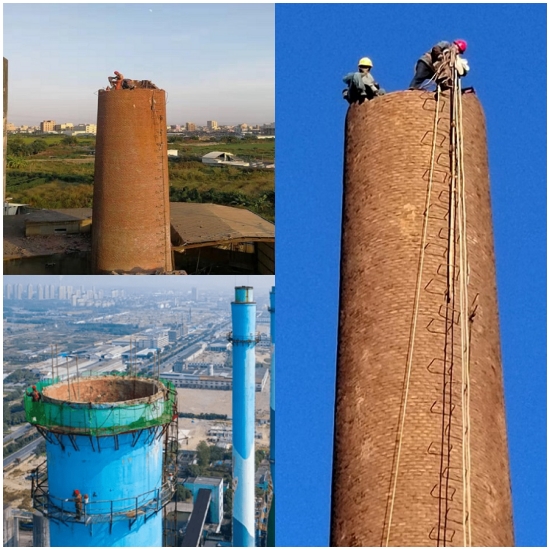

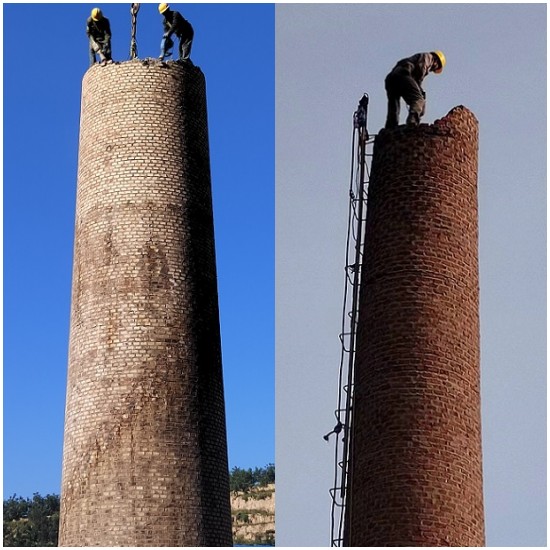

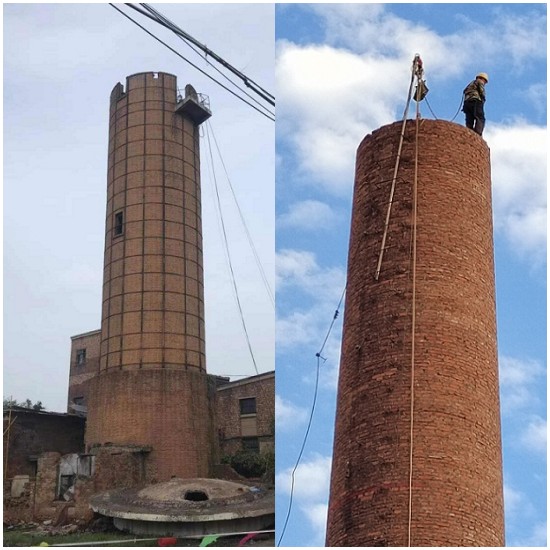

8、施工操作人員在身系安全帶的前提下施工,安全帶系牢在爬梯上,操作人員站在懸空腳手架上拆除。

煙囪人工拆除施工方法有幾種

(1)、人工拆除:人工拆除使用手工工具,如大錘、撬杠、千斤頂、電鎬等工具,一般使用在環境受限周圍沒場地的情況下。應該考慮的是,提供安全的施工環境、安全的出入方式及碎料的丟放,這些工作需要認真的重視,現在國內的人工拆除加機械拆除安全系數比較高。

(2)、機械拆除:可以使用諸如氣錘、沖擊錘、吊錘及液壓臂等機械;要注意操作機械時的安全、操作時的空間、設備的能力和對操作手的保護。

(3)、爆破拆除:包括對建筑物進行預削弱,然后用爆破或纜繩拉倒來完成。使用爆炸物時,要考慮作業人員的資質、設備及爆炸物的存放、起爆保護、點火程序及使用防暴器。纜繩拉倒要考慮人員的專業要求、材料的選擇及足夠的作業空間。

(4)、整體放倒拆除:整體放倒拆除又名為煙囪整放,是在有場地優勢的情況下對煙囪整體定向放倒的一種技術。

綜合本拆除工程所處的位置、周邊環境,各方案的風險性、安全性、經濟性及工期要求等方面綜合考慮,我公司決定采用風險性較小,技術含量較低、經驗豐富其工程造價較低,搭設外滿堂腳手架,四周掛設安全網,采用搭設操作平臺,利用人工拆除方法,拆除的廢料在煙囪內壁下料。

拆除煙囪進度計劃:

根據我公司以往拆除煙囪工程的經驗結合本拆除煙囪場地以及現場實際情況,該煙囪的拆除工期計劃為 45日歷晴天,力爭提前完成,具體計劃進展為:

1、施工準備和設備組裝:工期為8天。

2、▽60米至▽30米,平均每天拆3米,工期為10天。

3、▽30米至▽0.00米,平均每天拆2米,工期為15天。

4、拆除信息平臺、平行煙道等,工期為7天。

5、拆除腳手架、現場垃圾清運及場地清理平整,工期為5天

拆除煙囪勞動力組織計劃:

1、本工程施工人員素質高,技術水平穩定,技術等級構成合理,有效的為工程質量提供了人力資源保證。

2、本工程施工時間短,人力比較集中,我公司本為工程配備了充足的勞動力資源。

上述所講解的就是拆除煙囪應該如何拆除才安全相關知識,希望能都給大家提供一些幫助,我們會在后續準備更多相關資訊,如果不想錯過,建議收藏我們的網站吧!

相關標簽:
【拆除煙囪-是我公司拿手活專業又安全相關產品】
煙囪拆除公司:環保先行,共筑藍天夢

煙囪拆除公司:環保先行,共筑藍天夢
水塔拆除公司:團隊在行動,讓城市更美好

水塔拆除公司:團隊在行動,讓城市更美好
水塔拆除公司的技術創新:提升拆除效率與安全性

水塔拆除公司的技術創新:提升拆除效率與安全性
煙囪拆除公司的技術創新:引領安全環保新升級

煙囪拆除公司的技術創新:引領安全環保新升級
煙囪拆除:精湛技藝下的拆除工藝藝術展現

煙囪拆除:精湛技藝下的拆除工藝藝術展現
【拆除煙囪-是我公司拿手活專業又安全地區產品】
主站蜘蛛池模板: 亚洲欧美日韩一级特黄在线 | 精品欧美一区视频在线观看 | 欧美肥胖老太bbw | 精品入口麻豆88视频 | 国产成人精品视频免费大全 | 日本免费黄色 | 暴力肉体进入hdxxxx古装 | 久久无码人妻国产一区二区 | 久久久国产一区二区三区 | 久久久久久久网站 | 久久草在线视频国产 | 国产精品页 | 黄色短视频软件下载 | 在线中文视频 | 国产免费一区二区 | 亚洲一区日韩精品 | 爱综合网 | 欧美 自拍 丝袜 亚洲 | 欧美aaa性bbb毛片 | 精品自拍视频在线观看 | 欧美极品大肚孕妇孕交 | 国产 日韩 欧美 在线 | 好吊精品 | 久久久久久免费毛片精品 | 国产精品99久久99久久久看片 | 日韩av在线播 | 九九在线精品 | 性夜黄A片爽爽免费视频 | 亚洲欧美日韩第一页 | avhd101高清在线迷片麻豆 | 一区二区久久精品66国产精品 | 欧美日韩一区二区在线观看 | 日本精品视频在线观看 | 在线不卡 | 久久综合噜噜激激的五月天 | 中文字幕在线三区 | 精品三级久久久久久久电影 | 欧美一级欧美三级在线观看 | 99精品国产一区二区三区 | 青娱乐久久| 欧美久久一区二区 |
