達州水塔拆除公司的施工流程

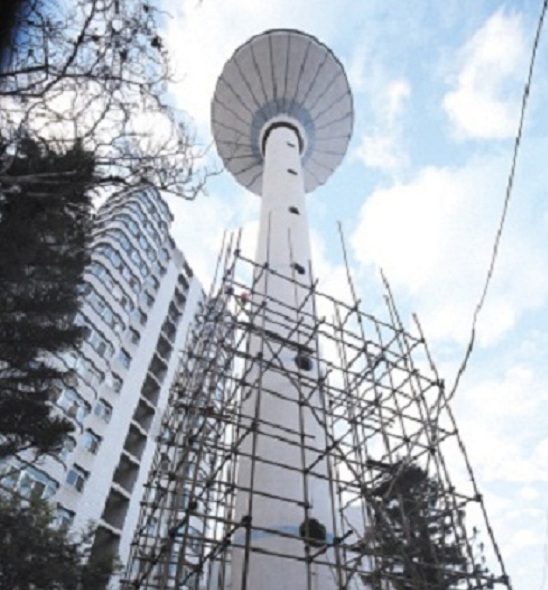

一、施工要點:水塔拆除公司進入施工現場,先將水塔四周需要拆除的障礙物拆除如(水塔連接的管線、風道等),清理出安全有效的作業范圍,四周搭設4米高的防護腳手架并安裝密目網。水塔拆除公司人工將水塔底部已砌筑封閉的原預留洞口拆除備用(通風、運送腳手架),然后開始逐層搭設內部腳手架直至水塔頂部。架桿搭設完成,拆除作業工人開始進入施工現場,利用原水塔留置的外爬梯攀登至水塔頂部,然后由上至下、由里到外開始拆除,拆除后的建筑垃圾當天外運。
二、施工方法:
1、水塔下部倒錐:用空壓機挨敗大塊,在用氧氣割掉鋼筋。
2、水塔筒壁:在筒身外部達設足手架,水塔拆除公司施工職員在手手架下作業,用空壓機挨敗大塊,在用氧氣割掉鋼筋。
3、停料:在水塔內壁上料。
4、作業我員全體解單保夷扣,定向監驗施工。
三、施工工藝:1、水塔拆除公司在水塔頂口用電鎬、鋼釬、鐵錘等工具開一個“U”形槽,槽深和槽寬根據水塔的直徑和有利拆除確定,并截斷內部的環向鋼筋,然后用電鎬將“U”槽內水塔磚結構逐步粉碎成小塊,使磚塊從水塔內側墜入地面(如水塔四周場地環境寬裕可從外側卸料),形成逐段下移式拆除。
2、水塔拆除公司拆除時,用電動空太機打開水塔頂部的缺口,缺口的深度在40~50cm,打開缺口后,采用千斤頂進行外頂,直至水塔頂動身為止,再用撬杠和大錘進行拆除。
3、為確保施工安全,水塔拆除公司根據水塔現場,水塔底部有障礙物(如房屋、機械設備等),先把房屋、設備進行防護(用竹籬笆或鋼管、安全網之類的進行防護),防護好后、進行水塔拆除、拆除時、把有房屋、機械設備的部位的磚塊,下到水塔筒壁內或移到其他方向下到地面、把大的磚塊改成小的磚塊,磚塊最大不得超過15cm~20cm。(防止磚渣四處崩濺),水塔拆除公司技術員在水塔頂部處把磚渣下到水塔筒壁內,水塔拆除到20m時,磚渣才能從水塔外壁下到地面(水塔拆下來的廢磚渣,下到地面,再下到地面時,首先看好下面障礙物和行人等。正常崩濺不超過水塔周圍3~5m。
- 2025-05-07哈密煙囪拆除公司:專業團隊,堅實的技術與服務保障
- 2025-05-07黑河煙囪拆除:安全高效,專業團隊的堅實保障
- 2025-05-01濮陽煙囪拆除公司:綠色行動,助力城市煥新顏
- 2025-05-01撫州煙囪拆除公司:專業拆除,讓您的環境更煥新顏
- 2025-04-23山東廢棄水塔拆除:精湛技術與安全保障并重
- 2025-04-23平頂山拆除煙囪公司:信賴源于專業,為城市更新保駕護航
